নরম কুলার উত্পাদন লিড সময় ব্যাখ্যা করা হয়েছে

"উৎপাদন 30 থেকে 45 দিন" বেশিরভাগ ক্রেতারা যে উত্তর পান, এবং এটি সত্য — তবে এটি টাইমলাইনের মাঝামাঝি বর্ণনা করে। অর্ডার-টু-ওয়্যারহাউস বাস্তবতার মধ্যে রয়েছে স্যাম্পলিং, রিভিশন রাউন্ড, ম্যাটেরিয়াল ইনবাউন্ড, পরিদর্শন, সমুদ্রের মালবাহী এবং কাস্টমস ক্লিয়ারেন্স, এবং বিলম্ব যা লঞ্চের তারিখগুলিকে ধ্বংস করে উৎপাদন লাইনে প্রায় কখনই ঘটে না। তারা এটি আগে ঘটবে, অনুমোদন এবং উপকরণ. এই গাইডটি পুরো টাইমলাইনটিকে এর আসল উপাদানগুলিতে ভেঙ্গে দেয়, দেখায় যে সময় আসলে কোথায় হারিয়ে গেছে, এবং ব্যাখ্যা করে কিভাবে একটি সময়সূচী সংকুচিত করা যায় এমন ভান না করে যে পদার্থবিদ্যা প্রযোজ্য নয়। Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7-15 দিনের স্যাম্পলিং এবং 30-45 দিনের উৎপাদন উদ্ধৃত করে, এবং এটি ব্যাখ্যা করে যে এই সংখ্যাগুলির চারপাশে কী রয়েছে৷


"লিড টাইম" এর অর্থ কী হওয়া উচিত

এটি সঠিকভাবে সংজ্ঞায়িত করুন বা আপনি ভুল নম্বরের বিরুদ্ধে পরিকল্পনা করবেন। কঠোর অর্থে, ;লিড টাইম বলতে ক্রয়-অর্ডার অনুমোদন থেকে কারখানার গেট ছেড়ে তৈরি পোশাক পর্যন্ত মোট সময়কাল বোঝায়। কিন্তু একটি ব্র্যান্ডের প্রকৃতপক্ষে যে সংখ্যাটি প্রয়োজন তা আরও বিস্তৃত: ;একটি উত্পাদন অর্ডার দেওয়া থেকে বিক্রির জন্য প্রস্তুত পণ্য গ্রহণ পর্যন্ত মোট অতিবাহিত সময়; নমুনা, ফিটিং এবং চূড়ান্ত অনুমোদন; ফ্যাব্রিক এবং ট্রিম সোর্সিং এবং কারখানায় অন্তর্মুখী; বাল্ক কাটা, সেলাই এবং সমাপ্তি; মান নিয়ন্ত্রণ এবং প্যাকিং; মালবাহী, শুল্ক ছাড়পত্র এবং গুদামে অন্তর্মুখী।

ফ্যাক্টরি লিড টাইম এবং আপনার লিড টাইম ভিন্ন সংখ্যা। দ্বিতীয়টির পরিকল্পনা করুন।

আপনি কিভাবে পরিকল্পনা পরিবর্তন করা উচিত যে অনুসন্ধান

এটি গবেষণায় সবচেয়ে দরকারী জিনিস, এবং এটি বিরোধিতা করে যেখানে বেশিরভাগ ক্রেতারা তাদের চাপকে ফোকাস করে: ;বেশিরভাগ ব্র্যান্ড সেলাই শুরু করার আগে সময় হারায় — উপাদানের প্রাপ্যতা এবং অনুমোদনগুলি স্বাভাবিক বাধা, এবং ফ্যাব্রিক বিলম্বগুলি থেকে পুনরুদ্ধার করা সবচেয়ে কঠিন কারণ কাটিং টেবিলে ইয়ার্ডেজ ছাড়া ডাউনস্ট্রিম কিছুই শুরু হতে পারে না। একটি দেরী রঙ অনুমোদন বা একটি আউট অফ-স্টক ফ্যাব্রিক প্রথম দিকে ক্যাসকেড প্রতিটি পরবর্তী পর্যায়ে মাধ্যমে.

একজন প্রস্তুতকারক এটির পরিমাণ নির্ধারণ করে: ;প্রথম অর্ডারে 45% থেকে 55% বিলম্বের জন্য ফ্যাব্রিক সোর্সিং এবং ডাইং দায়ী। প্রথম অর্ডারে প্রায় অর্ধেক বিলম্বের ঝুঁকি এমন একটি পর্যায়ে বসে যা বেশিরভাগ ক্রেতা প্রশাসনিক হিসাবে বিবেচনা করে।

উপসংহারটি সরাসরি অনুসরণ করে: ;প্রবর্তনের তারিখ রক্ষা করার নির্ভরযোগ্য উপায় হল ফ্যাব্রিক এবং অনুমোদনগুলিকে তাড়াতাড়ি লক করা, পরে উত্পাদন সংকুচিত না করা। ষষ্ঠ সপ্তাহে কারখানার তাড়া করলে প্রথম সপ্তাহে হারিয়ে যাওয়া সময় পুনরুদ্ধার হয় না।

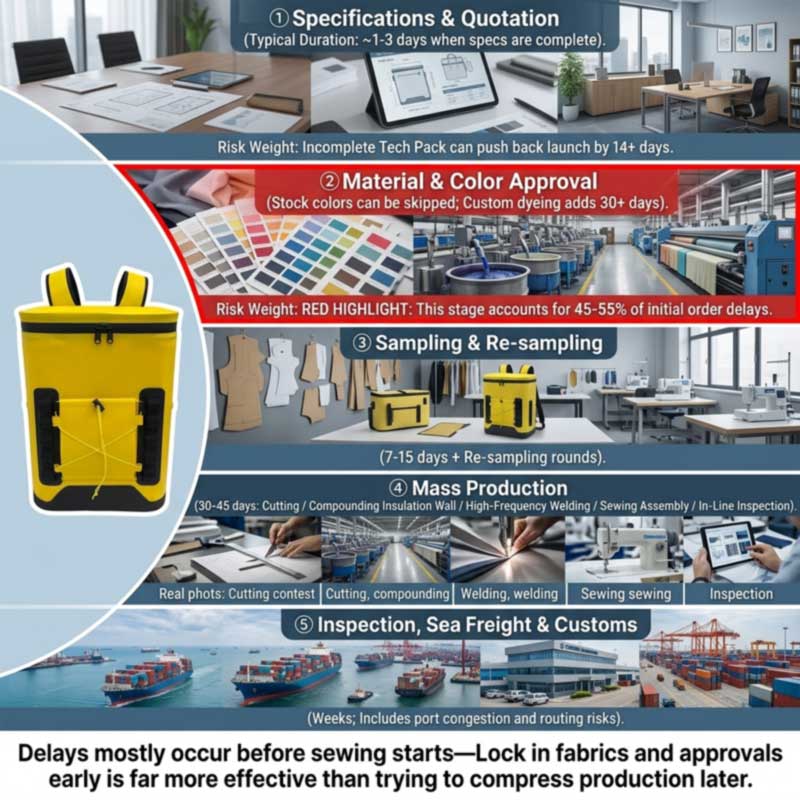

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

পর্যায়ক্রমে মঞ্চ

1. স্পেসিফিকেশন এবং উদ্ধৃতি

সংক্ষিপ্ত বিবরণ সম্পূর্ণ হলে দ্রুত: বেঞ্চমার্কগুলি ;টেক-প্যাক পর্যালোচনা এবং উদ্ধৃতি দেয় প্রায় 1-3 দিনের মধ্যে যখন স্পেসিফিকেশন সম্পূর্ণ হয়। ধীরগতি যখন এটি না হয় — ;অসম্পূর্ণ টেক প্যাকগুলি ঘর্ষণের একটি প্রাথমিক কারণ, প্রায়শই একটি প্রকল্পের শুরুর তারিখে 14 বা তার বেশি দিন যোগ করে, কারণ একটি কারখানা সুনির্দিষ্ট পরিমাপ, সীম স্পেসিফিকেশন এবং উপকরণের বিল ছাড়া সঠিকভাবে উদ্ধৃতি বা ফ্যাব্রিক কাটতে পারে না।

কুলারের জন্য, "সম্পূর্ণ" মানে নামকরণ: শেল উপাদান এবং অস্বীকৃতি, নিরোধক প্রকার এবং প্রাচীর বেধ, লাইনার উপাদান এবং বাজার সম্মতি, বন্ধের ধরন এবং সীল স্তর, সহনশীলতা, হার্ডওয়্যার, জোতা, ব্র্যান্ডিং পদ্ধতি এবং প্যাকেজিং সহ ক্ষমতা এবং অভ্যন্তরীণ মাত্রা।

2. উপকরণ এবং রঙের অনুমোদন - আসল বাধা

বেঞ্চমার্কগুলি সুপারিশ করে; কিছু প্রোগ্রামে ফ্যাব্রিক এবং সোয়াচ নির্বাচনের জন্য 3-7 দিন, কিন্তু কাস্টম রং, রঞ্জনবিদ্যা বা বিশেষ উপকরণগুলি বেশি সময় নিতে পারে — এবং "আরও" যথেষ্ট হতে পারে: ;যদি একটি ব্র্যান্ড কাস্টম-রঞ্জিত কাপড় বা বিশেষ ছাঁটাইয়ের জন্য অনুরোধ করে, টাইমলাইন 30 দিন বা তার বেশি বাড়তে পারে।

একটি নরম কুলারের একটি পোশাকের চেয়ে বেশি উপাদানের প্রবাহ থাকে: শেল ফ্যাব্রিক, ক্লোজ-সেল ফোম, ফুড-গ্রেড লাইনার ফিল্ম, বায়ুরোধী বা জলরোধী জিপার, বাকল, ওয়েবিং এবং লেবেল। প্রত্যেকের নিজস্ব ইনবাউন্ড লিড টাইম থাকে এবং সবচেয়ে ধীর সময় শুরুর তারিখ সেট করে। হার্ডওয়্যার এবং ট্রিমগুলি বিশেষ মনোযোগের দাবি রাখে, কারণ এগুলি ছোট, সস্তা এবং নিয়মিতভাবে ভুলে যাওয়া হয় — তবুও ;এমনকি যখন ফ্যাব্রিক এবং শ্রম প্রস্তুত থাকে, একটি অনুপস্থিত কার্যকরী বা ব্র্যান্ডেড উপাদান উত্পাদন শুরু হতে বাধা দিতে পারে।

3. স্যাম্পলিং এবং রিভিশন

Sealock নমুনার জন্য 7-15 দিন উদ্ধৃত করে, গ্রাউন্ড-আপ ডেভেলপমেন্টের জন্য দীর্ঘ যেখানে প্যাটার্ন এবং ওয়েল্ডিং টুলিং প্রথমে ইঞ্জিনিয়ার করা আবশ্যক। পরিবর্তনশীল তৈরি করা হয় না; এটি রাউন্ডের সংখ্যা - এবং রাউন্ডগুলি সংক্ষিপ্ত গুণমান এবং প্রতিক্রিয়া গতি দ্বারা চালিত হয়। ;ক্রেতাদের কাছ থেকে প্রতিক্রিয়া পেতে বিলম্ব বা অস্পষ্ট স্পেসিফিকেশন নমুনা অনুমোদনের টাইমলাইনকে প্রসারিত করে এবং একটি প্রস্তাবিত শৃঙ্খলা হল ;বেগ হারিয়ে না যায় তা নিশ্চিত করার জন্য নমুনা সংশোধনের জন্য একটি 48-ঘন্টা নিয়ম৷

4. বাল্ক উত্পাদন — 30 থেকে 45 দিন

ঢালাই করা কুলারের জন্য সেই জানালার ভিতরে আসলে কী ঘটে: কাটিং শেল, ফোম এবং লাইনার; উত্তাপ দেওয়াল স্তরিত করা; উচ্চ-ফ্রিকোয়েন্সি ঢালাই শরীর, ভিত্তি এবং বন্ধ; জোতা সেলাই, পকেট, ওয়েবিং এবং ছাঁটা; সমাবেশ এবং হার্ডওয়্যার; জুড়ে ইন-লাইন পরিদর্শন; সমাপ্তি এবং প্যাকিং।

সময়সূচীর জন্য লক্ষণীয়: অনেক কুলার বিল্ড এর মধ্য দিয়ে যায়দুটি ভিন্ন উৎপাদন লাইন— উচ্চ-ফ্রিকোয়েন্সি ওয়েল্ডিং লাইন এবং সেলাই লাইন। সিলক-এ এগুলি একই তলায় পৃথক কক্ষে বসে এবং সেলাই করা নির্মাণ একটি আউটসোর্স পদক্ষেপের পরিবর্তে একটি মূল অভ্যন্তরীণ ক্ষমতা। একটি বিল্ড যা উভয়ই ব্যবহার করে একটি ঢালাই-শুধু বা সেলাই-শুধু পণ্যের চেয়ে কিছুটা দীর্ঘ অভ্যন্তরীণ রুট, যা একটি কারণ জটিলতা উত্পাদন উইন্ডোকে প্রভাবিত করে। সম্পূর্ণ ক্রম আছেকিভাবে নরম কুলার ব্যাকপ্যাক তৈরি করা হয়.

5. পরিদর্শন

এটি প্রায় 80% সমাপ্তিতে বুক করুন যাতে পুনরায় কাজ করার সময় থাকে। একটি কুলারে, বিশেষভাবে জল পরীক্ষার জন্য সময় দিন এবং মনে রাখবেন ব্যালেন্স পেমেন্ট সাধারণত একটি পাস পরিদর্শনের সাথে সংযুক্ত থাকে। দেখুনচালানের আগে নরম কুলার গুণমান পরিদর্শন.

6. মালবাহী এবং ছাড়পত্র

মঞ্চ ক্রেতারা প্রায়শই সম্পূর্ণভাবে বাদ দেন। সাগর ট্রানজিট প্লাস গন্তব্য ক্লিয়ারেন্স সপ্তাহ যোগ করে, এবং এটি কারও নিয়ন্ত্রণের বাইরে বাধার সম্মুখীন হয়: ;বন্দর যানজট, রুটে বিঘ্ন, কাস্টমস বা ভূ-রাজনৈতিক ঘটনা এই উইন্ডোগুলিকে আরও প্রসারিত করতে পারে, তাই একটি ডেলিভারি বাফার অপরিহার্য। সাম্প্রতিক রাউটিং শর্তগুলি স্কেলকে চিত্রিত করে — একজন প্রস্তুতকারক কেপ অফ গুড হোপের চারপাশে ক্যারিয়ারগুলিকে পুনরায় রুট করে তৈরি করে; ইউরোপে শিপমেন্টের জন্য একটি স্বয়ংক্রিয় 10 থেকে 14 দিনের বিলম্ব। কুলারগুলিও ভারী এবং ভলিউম দ্বারা চার্জ করা হয়, যা সময়ের চেয়ে বেশি খরচের জন্য গুরুত্বপূর্ণ; দেখুনপাইকারি কুলার ব্যাকপ্যাক প্রস্তুতকারক: বাল্ক মূল্য এবং FOB শর্তাবলী.

বিলম্বের সাধারণ কারণ

কারণ সাধারণ প্রভাব প্রতিরোধ
অসম্পূর্ণ প্রযুক্তি প্যাক শুরু করার আগে 14+ দিন যোগ করা হয়েছে উপকরণ, মাত্রা, সহনশীলতা, বন্ধ এবং সামনে সম্মতি উল্লেখ করুন
কাস্টম রঙ / কাস্টম উপাদান 30+ দিন; ~প্রথম অর্ডার বিলম্বের ঝুঁকির অর্ধেক এখানে বসে প্রথম অর্ডারের জন্য স্টক রং ব্যবহার করুন, অথবা অবিলম্বে ল্যাব ডিপ শুরু করুন
ধীরে ধীরে ক্রেতা প্রতিক্রিয়া প্রতিটি নমুনা রাউন্ড প্রসারিত একক সিদ্ধান্ত গ্রহণকারী; 48-ঘন্টা প্রতিক্রিয়া নিয়ম
মিড-প্রসেস ডিজাইন পরিবর্তন দিন থেকে সপ্তাহ; রঙ্গিন ফ্যাব্রিক বাতিল করতে পারেন লক নকশা এবং উপাদান বেস তাড়াতাড়ি; পরিবর্তনগুলিকে নতুন আইটেম হিসাবে বিবেচনা করুন
অনুপস্থিত trims বা হার্ডওয়্যার সম্পূর্ণরূপে লাইন লোড ব্লক তাড়াতাড়ি ট্রিম অর্ডার করুন; লাইন লোড করার আগে ইনবাউন্ড তারিখ নিশ্চিত করুন
জাতীয় ছুটির দিন সপ্তাহগুলি — বসন্ত উত্সব একটি বহু-সপ্তাহের ব্যাঘাত মন্দার আগে অর্ডার করুন; চীন গাইড দেখুন
ব্যর্থ পরিদর্শন/পুনরায় কাজ দিন থেকে সপ্তাহ পরিষ্কার ত্রুটি সংজ্ঞা এবং সোনার নমুনা প্রাক-উৎপাদন সম্মত
মালবাহী এবং শুল্ক সপ্তাহ, পরিবর্তনশীল একটি বাফার নির্মাণ; ন্যূনতম ট্রানজিটের পরিকল্পনা করবেন না

এই দুটি জোর প্রাপ্য. মিড-প্রসেস পরিবর্তনগুলি সময়ের সাথে সাথে অর্থের ক্ষেত্রেও ব্যয়বহুল: ;রং পুনঃ স্ক্যুইং, প্যানেল পুনরায় বুনন বা ফ্যাব্রিক ইতিমধ্যে রঙ্গিন হওয়ার পরে পুনরায় ডিজাইন করা দিন বা সপ্তাহ যোগ করে — লক কী ডিজাইনের উপাদান এবং ফ্যাব্রিক বেস তাড়াতাড়ি, এবং প্রধান পরিবর্তনগুলিকে তাদের নিজস্ব লিড-টাইম প্রত্যাশার সাথে নতুন আইটেম কোড হিসাবে বিবেচনা করুন। এবং ছুটির দিনগুলি একটি পাদটীকা নয়: ;উৎপাদন দেশগুলিতে জাতীয় ছুটির জন্য হয় উন্নত অর্ডার বা অতিরিক্ত বিল্ট-ইন বাফার সময়ের প্রয়োজন হয়৷ শীতল ব্যাগের জন্য, যার অর্ডারিং উইন্ডো বসন্ত উত্সব সময় জুড়ে বসে, এটি একটি প্রথম-অর্ডার পরিকল্পনার সীমাবদ্ধতা — দেখুনচীনে নরম কুলার প্রস্তুতকারক: সম্পূর্ণ OEM গাইড.

কিভাবে প্রকৃতপক্ষে একটি টাইমলাইন সংকুচিত করা যায়

লিভার যেগুলি কাজ করে, মোটামুটি কার্যকারিতার ক্রমে:

  1. স্টক উপকরণ এবং স্টক রং চয়ন করুন.এটি প্রথম অর্ডারে একক বৃহত্তম বিলম্বের উত্স সরিয়ে দেয় — কোনও ল্যাব ডিপ সাইকেল নেই, কোনও রঞ্জক অপেক্ষা নেই৷
  2. একটি সম্পূর্ণ স্পেসিফিকেশন জমা দিন.একটি উৎপাদন-প্রস্তুত সংক্ষিপ্ত একটি 14-দিনের আবিষ্কার লুপকে 1-3 দিনের উদ্ধৃতিতে পরিণত করে।
  3. পুনরাবৃত্তি প্রোগ্রামের জন্য মূল উপকরণ প্রাক-অনুমোদন.প্রমিত পরামর্শ হল ;প্রি-অনুমোদন মূল কাপড়ের পুনরাবৃত্তি ল্যাব ডিপগুলি এড়িয়ে যাওয়ার জন্য — একটি অনুমোদিত উপাদানের উপর দ্বিতীয় অর্ডারটি প্রথমটির চেয়ে বস্তুগতভাবে দ্রুত।
  4. প্রতিক্রিয়া একত্রিত করুন এবং দ্রুত সিদ্ধান্ত নিন।একজন সিদ্ধান্ত গ্রহণকারী, একটি সংহত প্রতিক্রিয়া, একটি নির্দিষ্ট পরিবর্তনের প্রতিশ্রুতি। ;স্পষ্ট, সম্পূর্ণ স্পেসিফিকেশন সরবরাহ করে নমুনা পুনরাবৃত্তি একত্রিত করা একটি নথিভুক্ত লিভার।
  5. একটি বিদ্যমান প্ল্যাটফর্ম থেকে শুরু করুন।ব্র্যান্ডিং এবং স্পেসিফিকেশন পরিবর্তন একটি প্রমাণিত ঢালাই বিল্ড স্কিপ প্যাটার্ন ইঞ্জিনিয়ারিং এবং ঢালাই টুলিং সম্পূর্ণরূপে উন্নয়ন.
  6. অফ-সিজনে অর্ডার করুন।কারখানা লোডিং একটি বাস্তব সীমাবদ্ধতা; শীঘ্রই একটি শান্ত উইন্ডো সময়সূচী স্থাপন একই আদেশ.
  7. এয়ার মালবাহী, শুধুমাত্র জরুরী হিসাবে।সৎ ফ্রেমিং: ;এয়ার ফ্রেইট শেষের দিকে দুই থেকে চার সপ্তাহ পিছিয়ে যেতে পারে কিন্তু সমুদ্রের দামের কয়েকগুণ বেশি, তাই এটি একটি পরিকল্পনার পরিবর্তে জরুরি লিভার হিসাবে কাজ করে।
যা সংকুচিত করা যায় না।ওয়েল্ডিং, ওয়াল লেমিনেশন এবং কিউরিং তাদের সময় লাগে; তাদের তাড়াহুড়ো করা ত্রুটিগুলি তৈরি করে যা পরিদর্শনে ব্যর্থ হয় এবং তাদের সংরক্ষণের চেয়ে বেশি সময় ব্যয় করে। ধীর গতির ক্ষরণ প্রকাশ করার জন্য জল পরীক্ষার সময়কাল প্রয়োজন। সমুদ্রের মালবাহী ভূগোল দ্বারা নির্ধারিত হয়। একজন সরবরাহকারী যিনি উপকরণ, রঙের অনুমোদন এবং কারখানা লোডিং নিয়ে আলোচনা না করে যে কোনও সময়সীমার সাথে সম্মত হন তিনি পরিকল্পনা করছেন না — এবং আশাবাদের উপর সম্মত একটি সময়সূচী মিস হওয়া সিজনের সবচেয়ে সাধারণ পথ।


পিছনের দিকে পরিকল্পনা: একটি কার্যকর সময়সূচী

অন-শেল্ফ তারিখ থেকে কাজ করুন, ক্রয় অর্ডার নয়। বিয়োগ করুন, এই ক্রমে:

অন-শেল্ফ তারিখ থেকে পিছিয়ে যান অনুমতি দিন
গুদাম প্রাপ্তি, QC এবং তালিকা দিন থেকে এক সপ্তাহ
বন্দর থেকে অভ্যন্তরীণ ডেলিভারি দিন
কাস্টমস ক্লিয়ারেন্স দিন, পরিবর্তনশীল
মহাসাগর ট্রানজিট সপ্তাহ, রুট-নির্ভর — বাফার যোগ করুন
প্রি-শিপমেন্ট পরিদর্শন এবং কোনো পুনর্ব্যবহার এক সপ্তাহ পর্যন্ত
বাল্ক উত্পাদন 30-45 দিন
উপাদান অন্তর্মুখী (দীর্ঘতম সীসা আইটেম) দিন থেকে সপ্তাহ; 30+ কাস্টম-ডাইড হলে
নমুনা এবং অনুমোদন রাউন্ড 7-15 দিন প্লাস রিভিশন
স্পেসিফিকেশন এবং উদ্ধৃতি সম্পূর্ণ হলে 1-3 দিন
ছুটির বাফার যদি সময়সূচী বসন্ত উত্সব অতিক্রম করে সপ্তাহ

গ্রীষ্মের শীতল পরিসরের জন্য এই পাটিগণিত সাধারণত শরৎ বা শীতের শুরুতে প্রতিশ্রুতিবদ্ধ তারিখে ল্যান্ড করে। জুনের লঞ্চের জন্য বসন্তে শুরু হওয়া একটি ব্র্যান্ড ইতিমধ্যেই মরসুম হারিয়ে ফেলেছে — এবং শীতল যন্ত্রগুলি মৌসুমী, তাই দেরিতে আসা পণ্যগুলি এক মাসের চেয়ে এক বছর অপেক্ষা করে৷ বাণিজ্যিক ফলাফল কভার করা হয়কীভাবে আপনার নিজের কুলার ব্যাকপ্যাক ব্র্যান্ড শুরু করবেন.

পুনর্বিন্যাস ভুলবেন না.যদি প্রথম রানটি বিক্রি হয়ে যায়, প্রতিস্থাপনের জন্য একই 30-45 দিন এবং মালবাহী সময় লাগে — তাই একটি মধ্য-মৌসুম বিক্রি-আউট মানে ঋতুর পরে পুনরায় স্টক আসে, যদি না মূল সময়সূচীর মধ্যে পুনর্বিন্যাস পরিকল্পনা করা হয়। প্রথম চালান অবতরণের আগে আপনার ট্রিগার পয়েন্ট পুনরায় সাজানোর সিদ্ধান্ত নিন।


Sealock লিড টাইমস

উদ্ধৃতি একটি সম্পূর্ণ স্পেসিফিকেশন দ্রুত
স্যাম্পলিং 7-15 দিন; নিদর্শন এবং ঢালাই টুলিং প্রকৌশলী হয় যখন গ্রাউন্ড আপ উন্নয়নের জন্য দীর্ঘ
উৎপাদন নমুনা এবং জমা নিশ্চিতকরণের 30-45 দিন পরে
শর্তাবলী ডিজাইন প্রতি MOQ 300 পিসি; এফওবি গুয়াংডং
সামর্থ্য ইন-হাউস হাই-ফ্রিকোয়েন্সি ওয়েল্ডিং লাইন এবং সেলাই লাইন — আলাদা কক্ষ, একই মেঝে; অনেক বিল্ড উভয় ব্যবহার করে
গুণমান IQC/IPQC/OQC, AQL নমুনা, স্বর্ণ-নমুনা সাইন-অফ, সম্পূর্ণ জল-নিমজ্জন ব্যাচ পরীক্ষা; SGS বা QIMA স্বাগত জানাই
উৎপত্তি একই স্পেসিফিকেশনে চীন বা ভিয়েতনাম
সার্টিফিকেশন ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

প্ল্যাটফর্মগুলি যা প্রথম সময়সূচীকে ছোট করে — স্টক কালারওয়েতে বিদ্যমান ঢালাই বিল্ড, তাই কোনও প্যাটার্ন ডেভেলপমেন্ট এবং নো ডাই লট:

ছবি মডেল কেন এটা সময়সূচী সংক্ষিপ্ত লিঙ্ক
28L airtight-zipper insulated backpack cooler SL-I274 28L এয়ারটাইট-জিপার ব্যাকপ্যাক কুলার (SL-I274) প্রমাণিত 48-ঘন্টা সিল বিল্ড, চার স্টক রং দেখুন
Insulated soft cooler backpack with molded lid SL-E050B উত্তাপযুক্ত কুলার ব্যাকপ্যাক, ঢাকনাযুক্ত ঢাকনা (SL-E050B) দুটি আকার ইতিমধ্যেই বিকশিত হয়েছে — নতুন টুলিং ছাড়াই পরিসর এক্সটেনশন৷ দেখুন
Roll-top leakproof soft cooler SL-I288 রোল-টপ লিকপ্রুফ সফট কুলার (SL-I288) বিদ্যমান ট্যান/ধূসর রঙের পথ; একটি কাস্টম ডাই লট ছাড়া স্বাতন্ত্র্যসূচক দেখুন
Insulated leakproof cooler backpack SL-I075A উত্তাপযুক্ত লিকপ্রুফ কুলার ব্যাকপ্যাক (SL-I075A) তিনটি স্টক রঙে মান প্ল্যাটফর্ম দেখুন

প্রায়শই জিজ্ঞাসিত প্রশ্ন: সফট কুলার লিড টাইম

প্রশ্নঃ নরম কুলার উৎপাদনে কতক্ষণ সময় লাগে?

উত্তর: নমুনা এবং আমানত নিশ্চিতকরণের 30-45 দিন পরে বাল্ক উত্পাদন হয়, 7-15 দিন আগে নমুনা সহ। কিন্তু অর্ডার-টু-গুদাম দীর্ঘ - স্পেসিফিকেশন এবং উদ্ধৃতি, উপাদান অন্তর্মুখী, নমুনা সংশোধন, পরিদর্শন, সমুদ্রের মালবাহী এবং শুল্ক ছাড়পত্র যোগ করুন। অনুমোদন থেকে দুই থেকে তিন মাস একটি বাস্তবসম্মত পরিকল্পনা চিত্র।

প্রশ্ন: বিলম্ব আসলে কোথা থেকে আসে?

উত্তর: বেশিরভাগ উত্পাদন শুরু হওয়ার আগে। উপাদানের প্রাপ্যতা এবং অনুমোদনগুলি হল স্বাভাবিক বাধা, এবং ফ্যাব্রিক বিলম্বগুলি থেকে পুনরুদ্ধার করা সবচেয়ে কঠিন কারণ কাটিং টেবিলের উপাদান ছাড়া ডাউনস্ট্রিম কিছুই শুরু হতে পারে না — একজন প্রস্তুতকারক 45-55% প্রথম অর্ডার বিলম্বের জন্য ফ্যাব্রিক সোর্সিং এবং ডাইংকে দায়ী করে৷ দেরী রঙ অনুমোদন ক্যাসকেড প্রতিটি পরবর্তী পর্যায়ে মাধ্যমে.

প্রশ্ন: একটি কাস্টম রঙ কত যোগ করে?

উত্তর: সম্ভাব্য 30 দিন বা তার বেশি, কারণ কাস্টম ডাইং তার নিজস্ব ল্যাব ডিপ অনুমোদন চক্র এবং ডাই লট লিড টাইম নিয়ে আসে। সময়ের চাপে প্রথম অর্ডারের জন্য, একটি স্টক কালারওয়ে বেছে নেওয়া হল সময়সূচী রক্ষা করার একক সবচেয়ে কার্যকর উপায়।

প্রশ্ন: আমি দেরী করলে কি আমি উৎপাদনের গতি বাড়াতে পারি?

উত্তর: শুধুমাত্র সীমার মধ্যে। এয়ার ফ্রেইট দুই থেকে চার সপ্তাহের শেষে সমুদ্রের খরচের কয়েকগুণে পুনরুদ্ধার করতে পারে, যা এটিকে একটি পরিকল্পনার পরিবর্তে একটি জরুরি লিভার করে তোলে। ওয়েল্ডিং, ওয়াল ল্যামিনেশন এবং ওয়াটার টেস্টিং এর জন্য যতটা সময় লাগে এবং তাড়াহুড়ো করার ফলে এমন ত্রুটি তৈরি হয় যা পরিদর্শনে ব্যর্থ হয় এবং সেগুলি বাঁচানোর চেয়ে বেশি সময় ব্যয় করে। উপকরণ এবং অনুমোদনগুলিকে তাড়াতাড়ি লক করে তারিখটি সুরক্ষিত করুন, পরে উৎপাদন সংকুচিত করে নয়।

প্রশ্ন: গ্রীষ্মের পরিসীমা কতদূর এগিয়ে আমার অর্ডার করা উচিত?

উত্তর: গুদাম গ্রহণ, অভ্যন্তরীণ ডেলিভারি, শুল্ক, সমুদ্র ট্রানজিট, পরিদর্শন, 30-45 দিনের উত্পাদন, উপাদান অন্তর্মুখী, নমুনা এবং অনুমোদনের মাধ্যমে আপনার অন-শেল্ফ তারিখ থেকে পিছনের দিকে কাজ করুন — তারপর সময়সূচী বসন্ত উত্সব অতিক্রম করলে একটি ছুটির বাফার যোগ করুন। বেশিরভাগ গ্রীষ্মের শীতল রেঞ্জের জন্য যা শরৎ বা শীতের শুরুতে প্রতিশ্রুতি রাখে।

প্রশ্ন: আমার লিড সময়ের সবচেয়ে বড় পার্থক্য কী?

উত্তর: একটি সম্পূর্ণ স্পেসিফিকেশন এবং একটি স্টক কালারওয়ে। একটি উত্পাদন-প্রস্তুত সংক্ষিপ্ত একটি দুই সপ্তাহের আবিষ্কার লুপকে এক থেকে তিন দিনের উদ্ধৃতিতে পরিণত করে, এবং একটি স্টক রঙ সমালোচনামূলক পথ থেকে ডাই লটকে সরিয়ে দেয়। এর পরে: স্যাম্পলিংয়ের সময় দ্রুত, একত্রিত প্রতিক্রিয়া, এবং একটি নতুন প্যাটার্ন তৈরি করার পরিবর্তে একটি বিদ্যমান প্ল্যাটফর্ম থেকে শুরু করা।

একটি সময়সূচী পরিকল্পনা?Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7-15 দিনের নমুনা এবং 30-45 দিনের উৎপাদনের উদ্ধৃতি দিয়ে চীন এবং ভিয়েতনামে ঢালাই এবং সেলাই করা নরম কুলার তৈরি করে। আপনার অন-শেল্ফ তারিখ পাঠান এবং দলটি আপনার সাথে ক্যালেন্ডারটি পিছনের দিকে কাজ করবে — এবং এটি উপযুক্ত না হলে স্পষ্টভাবে বলুন।

ইমেইল:info@sealock.com.hk |  ফোন: +86-13632981825  | নরম শীতল পরিসীমা ব্রাউজ করুন

এখানে উদ্ধৃত বেঞ্চমার্ক এবং বিলম্বের পরিসংখ্যানগুলি 2026-এর মাঝামাঝি পর্যন্ত সর্বজনীনভাবে উপলব্ধ পোশাক এবং নরম-দ্রব্য উত্পাদন উত্সগুলিকে প্রতিফলিত করে এবং কারখানা, পণ্য, উপকরণ এবং ঋতু অনুসারে পরিবর্তিত হয়। রাউটিং অবস্থার সাথে বিশেষভাবে মালবাহী সময় পরিবর্তিত হয়। লঞ্চের তারিখে প্রতিশ্রুতি দেওয়ার আগে আপনার সরবরাহকারীর সাথে বর্তমান লিড সময় এবং ক্ষমতা নিশ্চিত করুন।
